Durant aquesta setmana, les tasques més importants que s’han fet a l’obra han estat les següents:
- Es realitza el formigonat de les lloses de base dels nous dipòsits de carburant

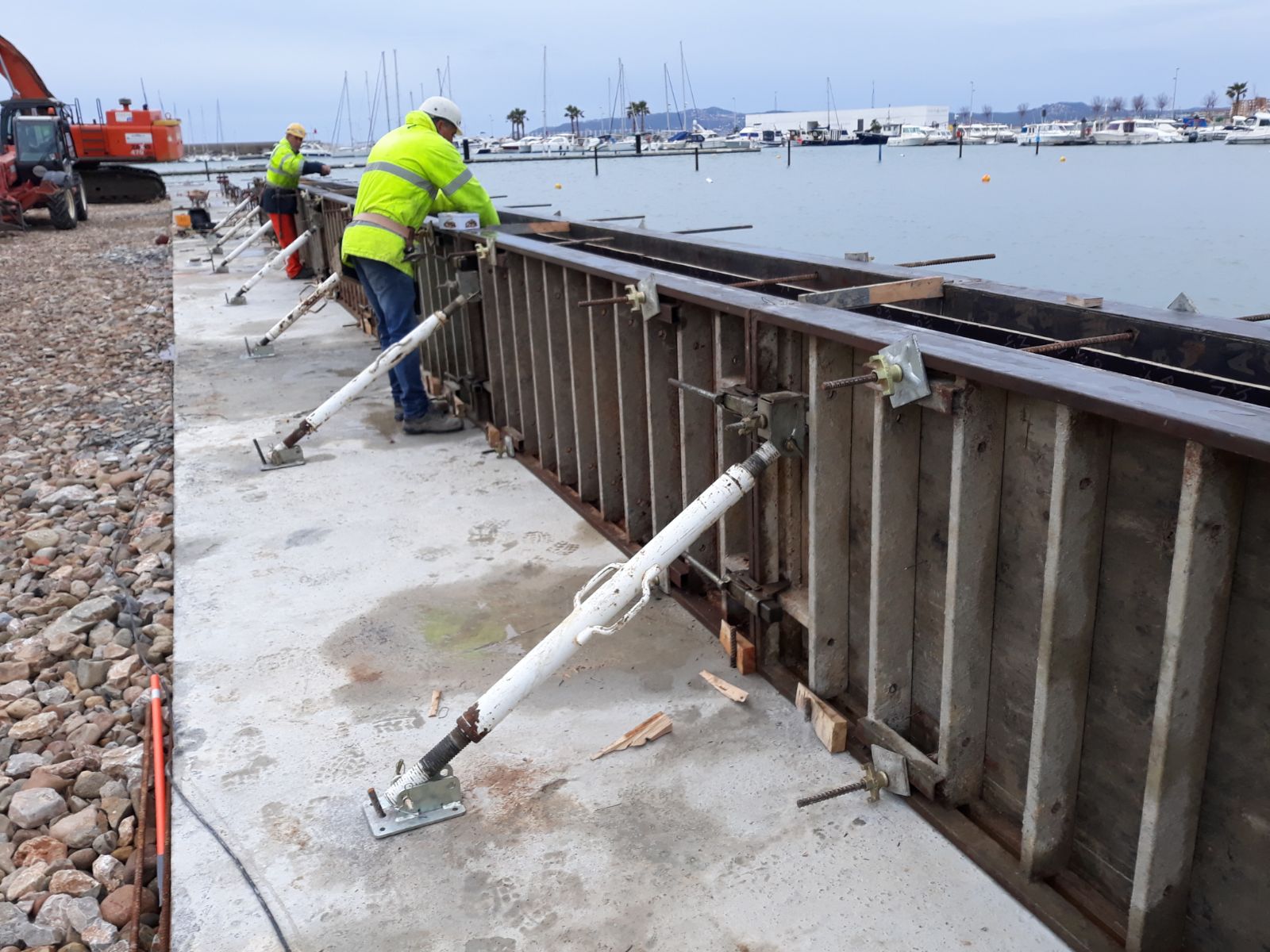

- Es comencen els treballs d’encofrat de la biga de l’esglaó del nou moll de la zona de l’escola de vela

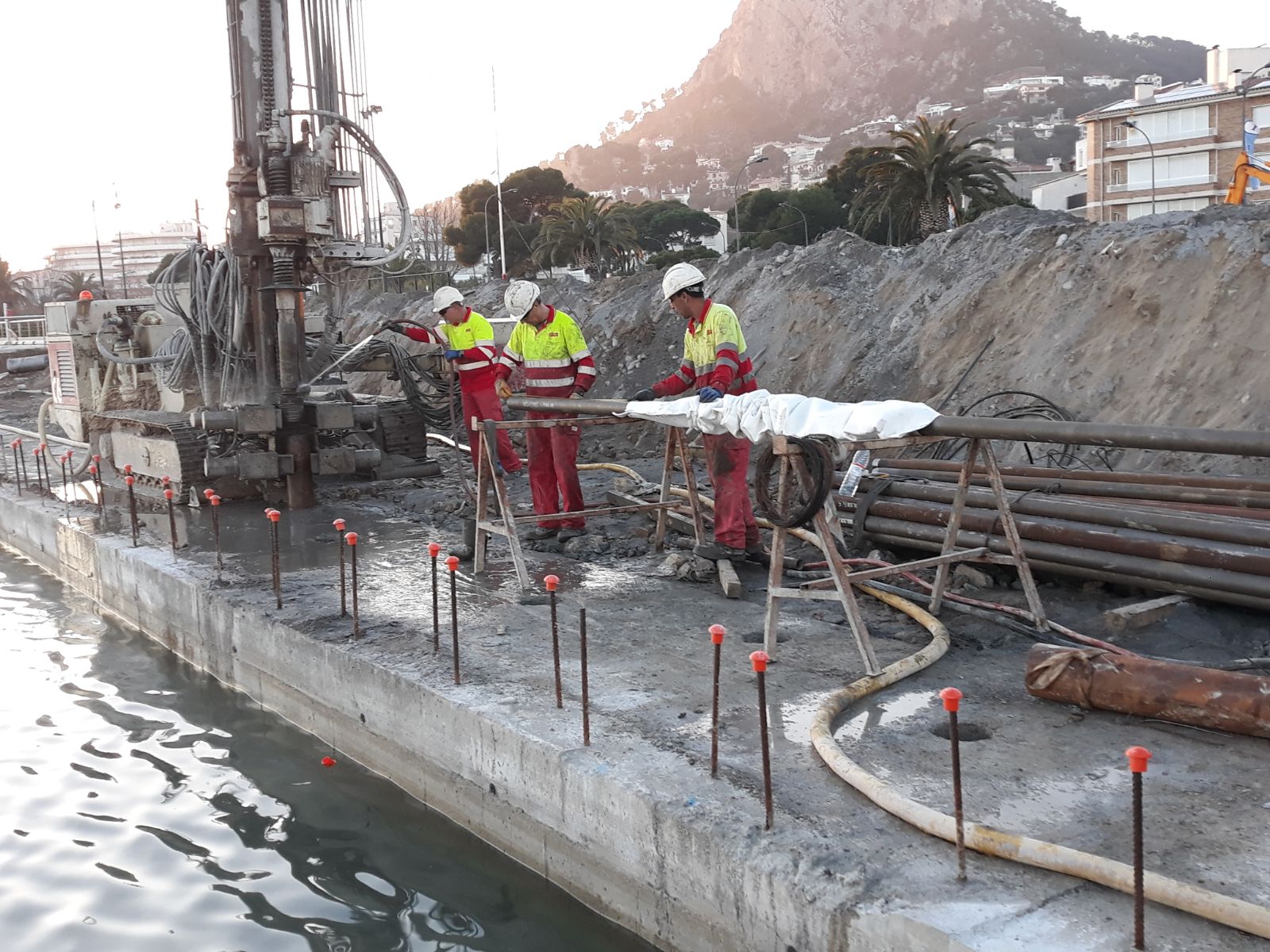

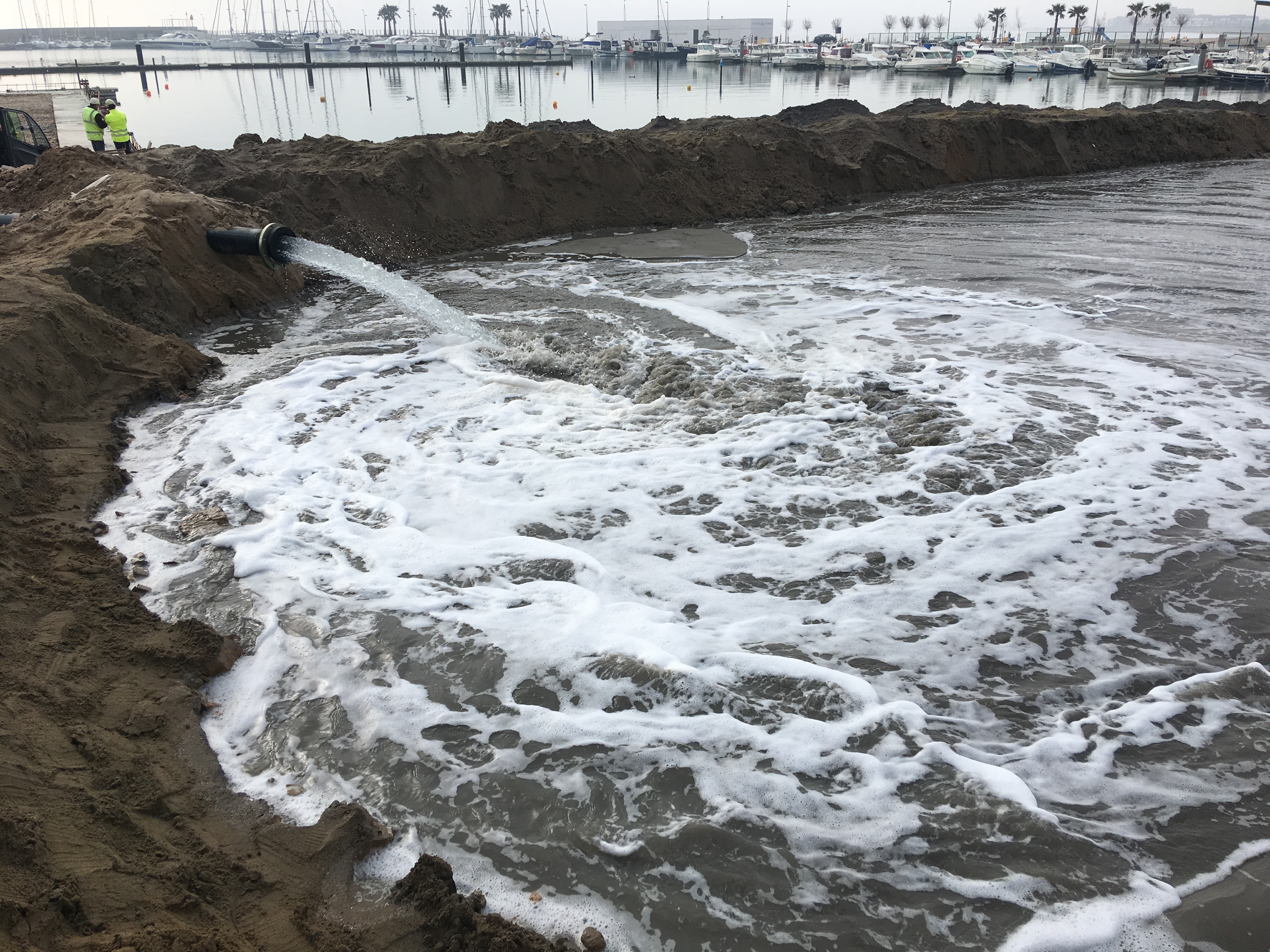

- Continuen les tasques de dragat mecànic a la part de la dàrsena interior del moll de la 800 i de succió al passadís de navegabilitat d’accés a la zona tècnica

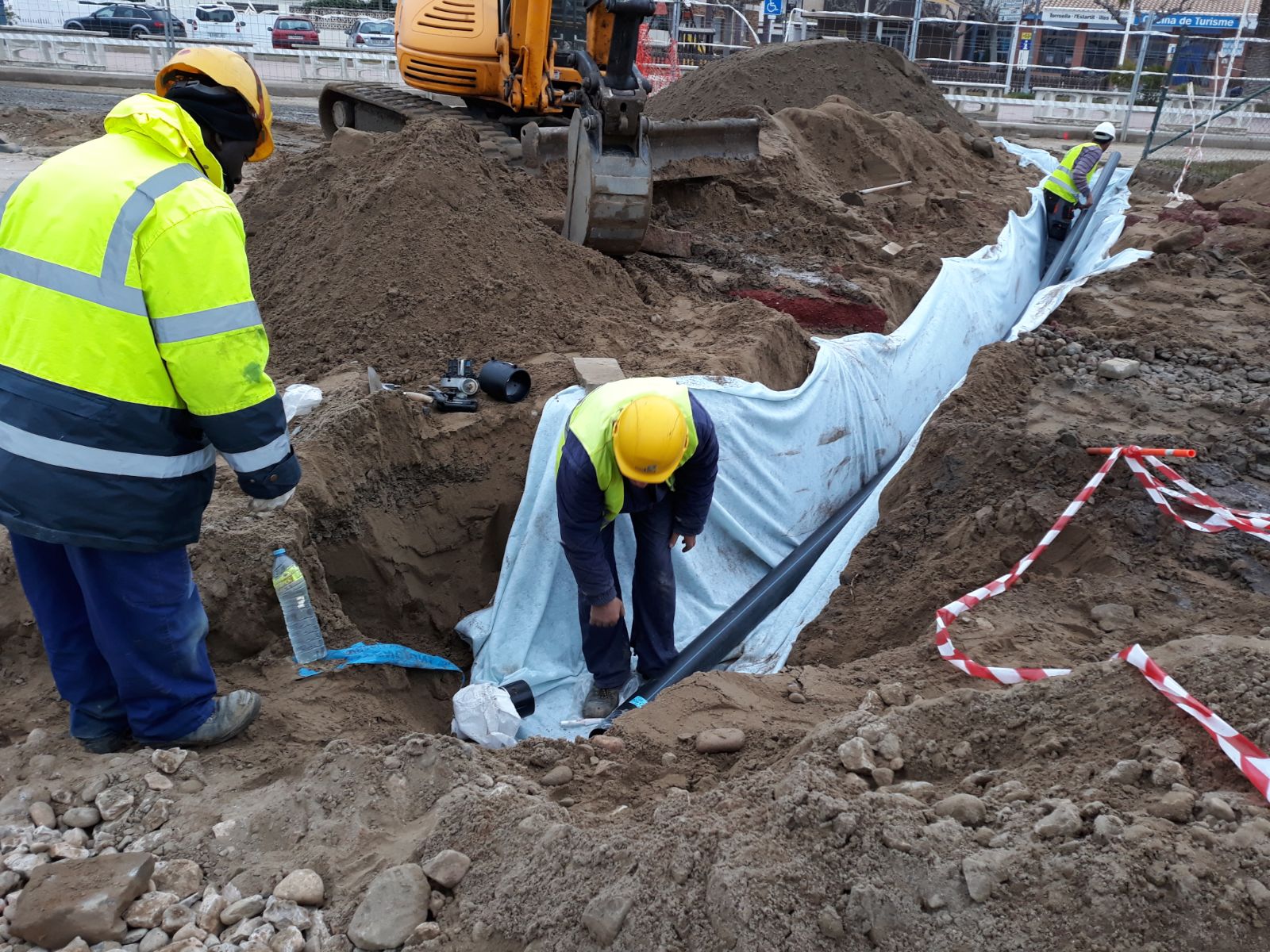

- Es perllonga la rasa pel prisma de serveis a la zona del vial perimetral i la canonada d’aigua potable que es revesteix amb geotextil

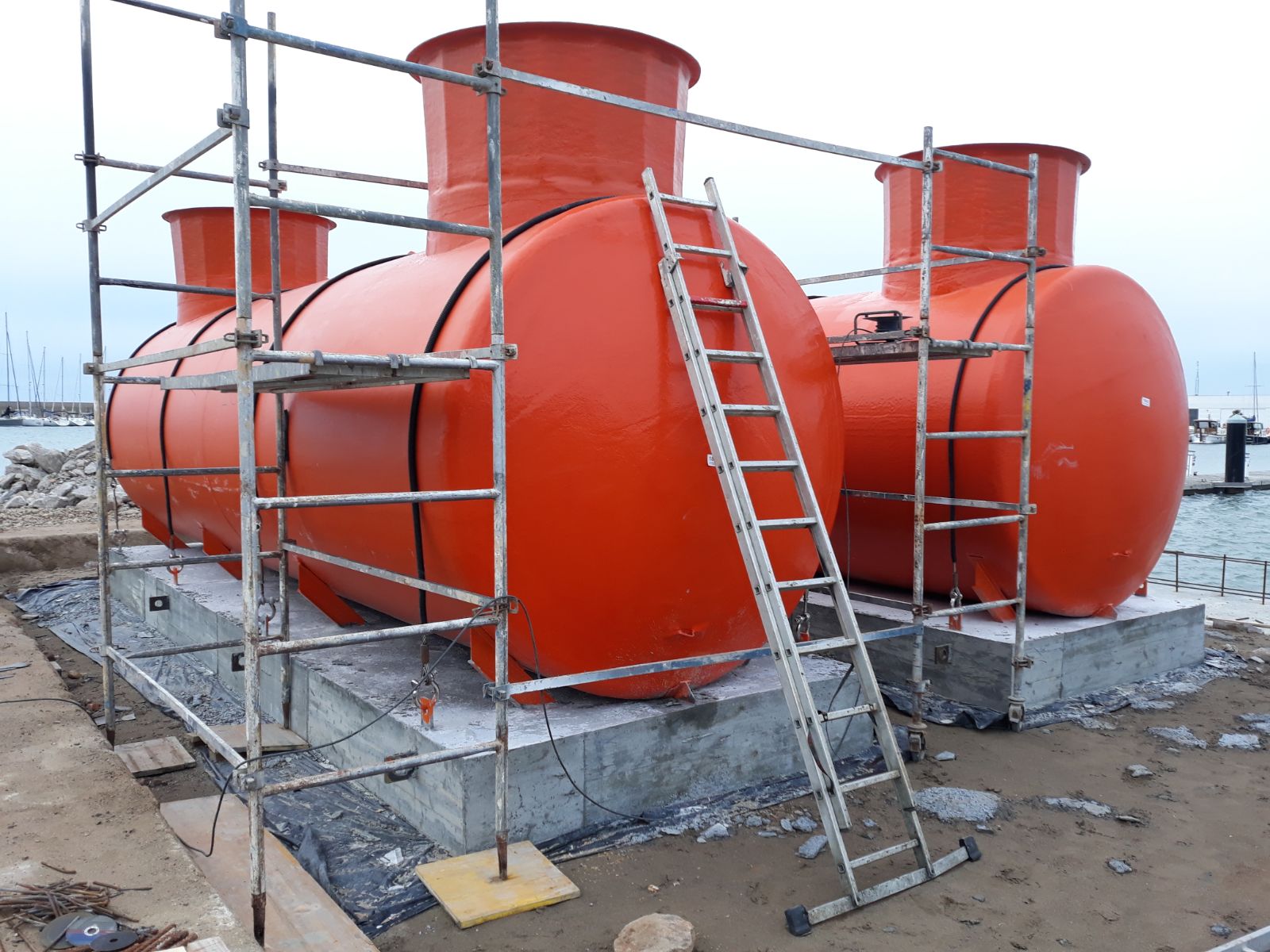

- L’empresa subministradora dels tancs de carburant, acaba les feines de segellat dels colls dels dipòsits. Es preveu refer el refibrat i acabat dels junts dels colls de registre a fi de garantir l’estanqueïtat
- Es repica el moll del darrera de l’edifici de marineria on anirà ubicat el nou edifici de l’escola de vela
