Diari d’obres Fase 2B | Setmana 26: del 23 d’abril al 27 d’abril de 2018

Les tasques més rellevants que s’han portat a terme aquesta setmana han estat les següents:

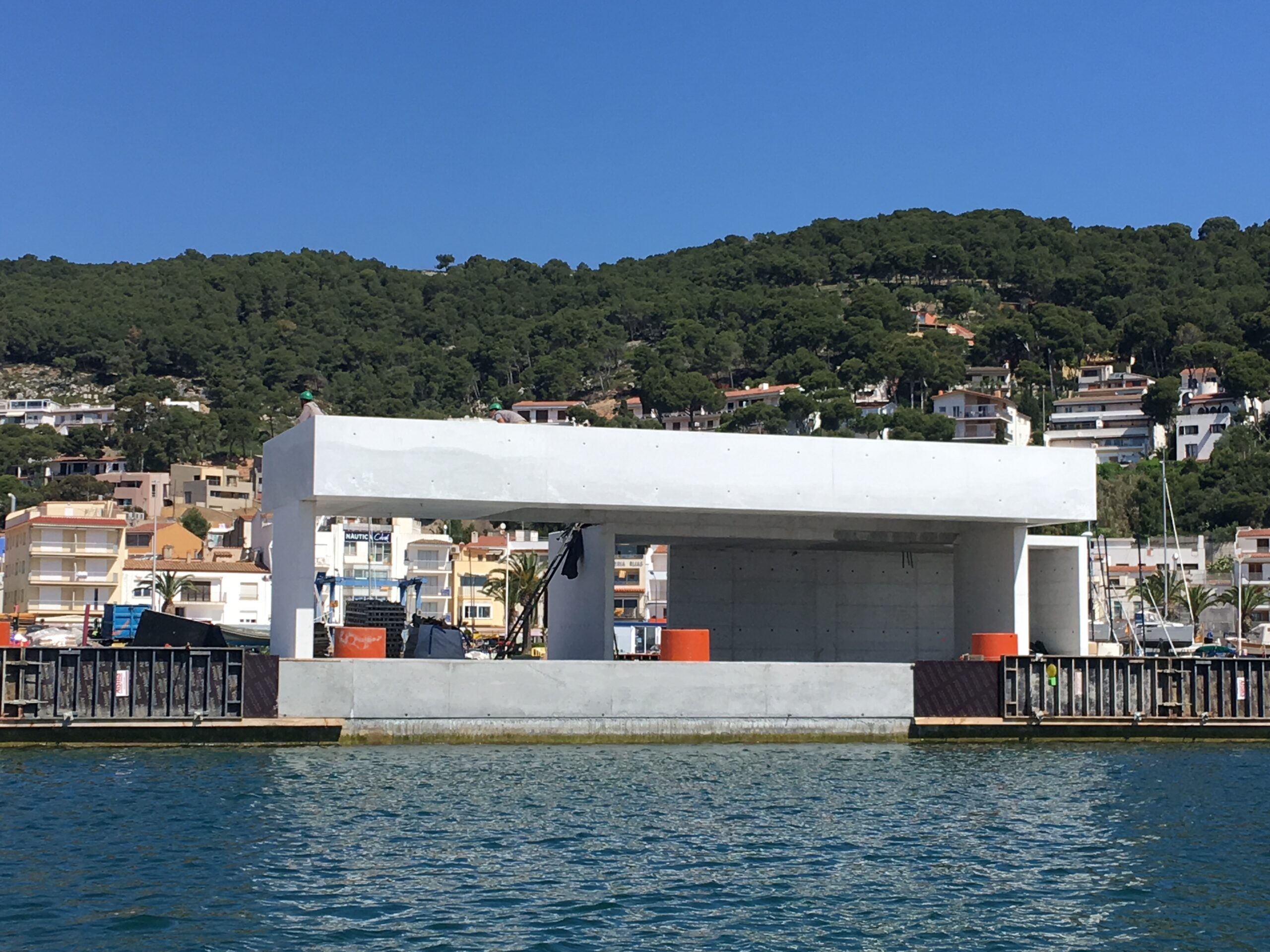

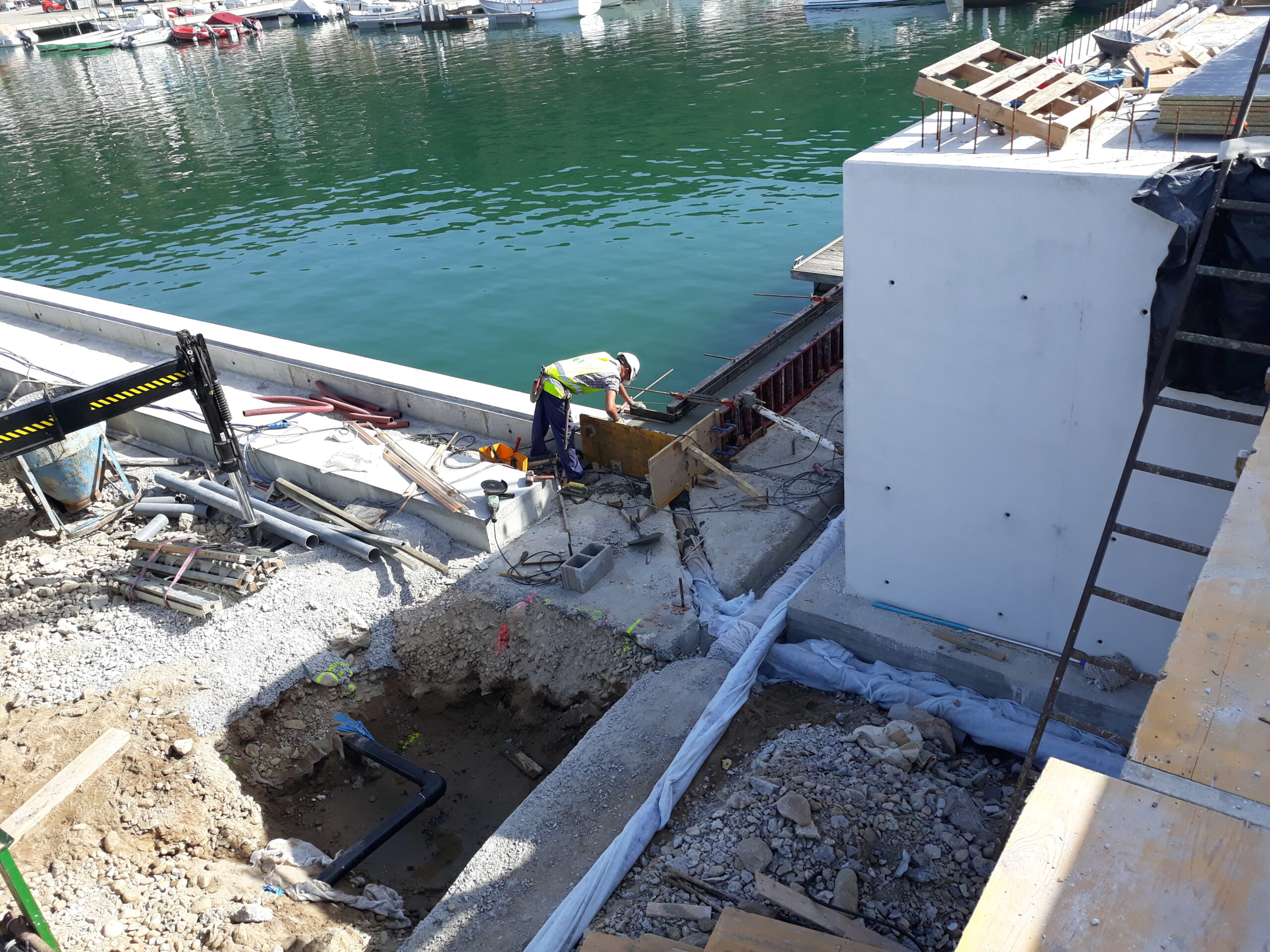

  • Es desencofra el mur del parament exterior del nou edifici de l’escola de vela
  • Es desapuntala tot el forjat de l’edifici del minimarket de l’estació de servei

  • Es formen les arquetes d’aigua a la zona del moll del minimarket

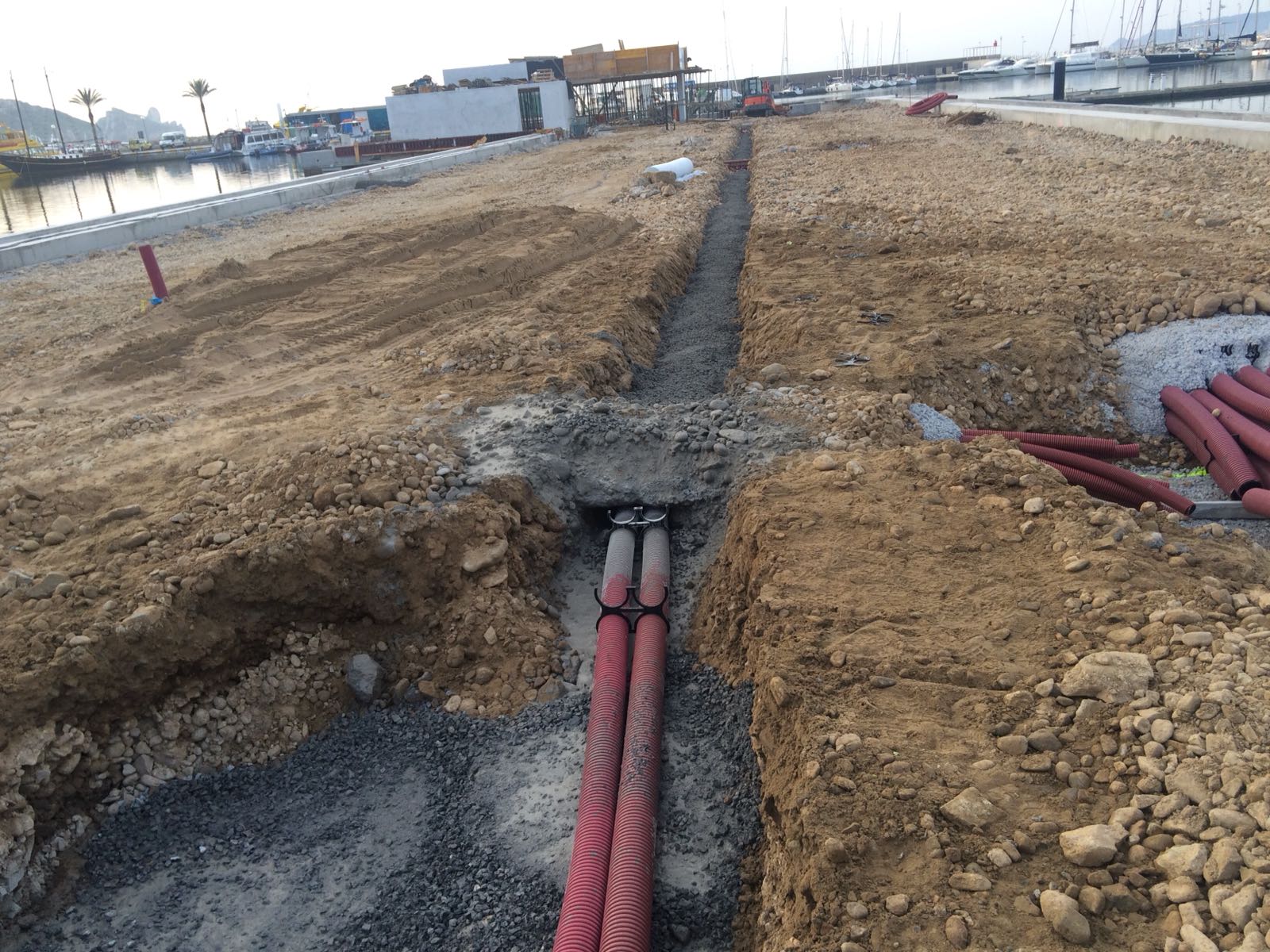

  • Es munten els tubs de pluvials d’evacuació d’aigües de la coberta de l’edifici de l’escola de vela

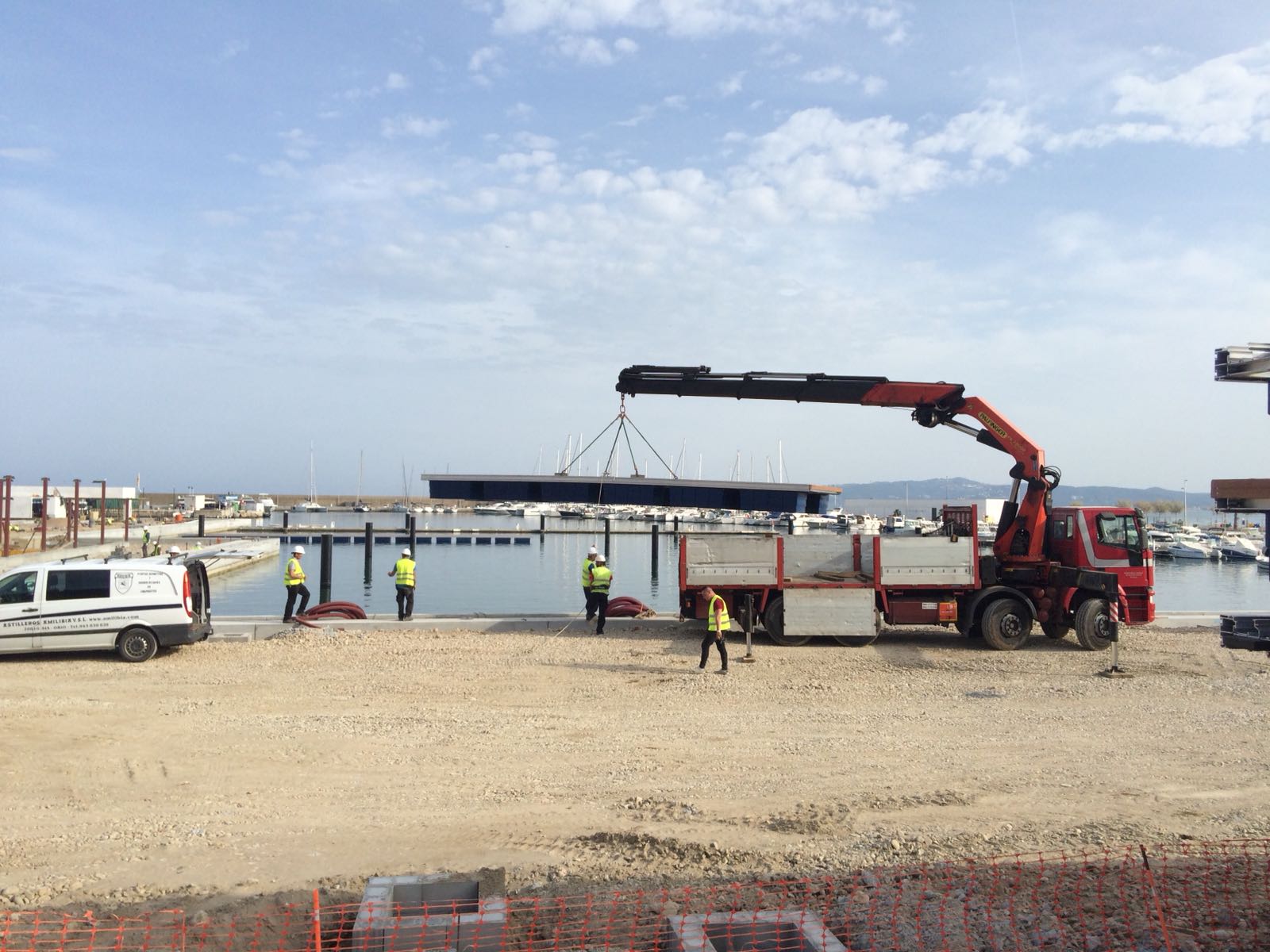

  • Arriben les noves passarel·les flotants de la dàrsena ABCDE, es descarreguen i es comencen a col·locar

setmana 26 (4)

setmana 26 (3)

setmana 26 (2)

setmana 26 (5)

setmana 26 (1)

setmana 26 (7)

setmana 26 (6)

Més notícies...

El passat cap de setmana, el Club Nàutic Estartit es va convertir en l’escenari d’una autèntica festa culinària amb la...

El Club Nàutic Estartit i l’Escola Eoliskite van organitzar pel dia 1 de març la III Regata Wingfoil Estartit, una...

Coincidint amb el Dia Mundial de les Prades Marines, avui al Club Nàutic Estartit hem tingut l’honor d’acollir una xerrada...
