Després de l’aturada per les festes de Nadal, s’han reprès les tasques de les obres, les principals actuacions han estat les següents:

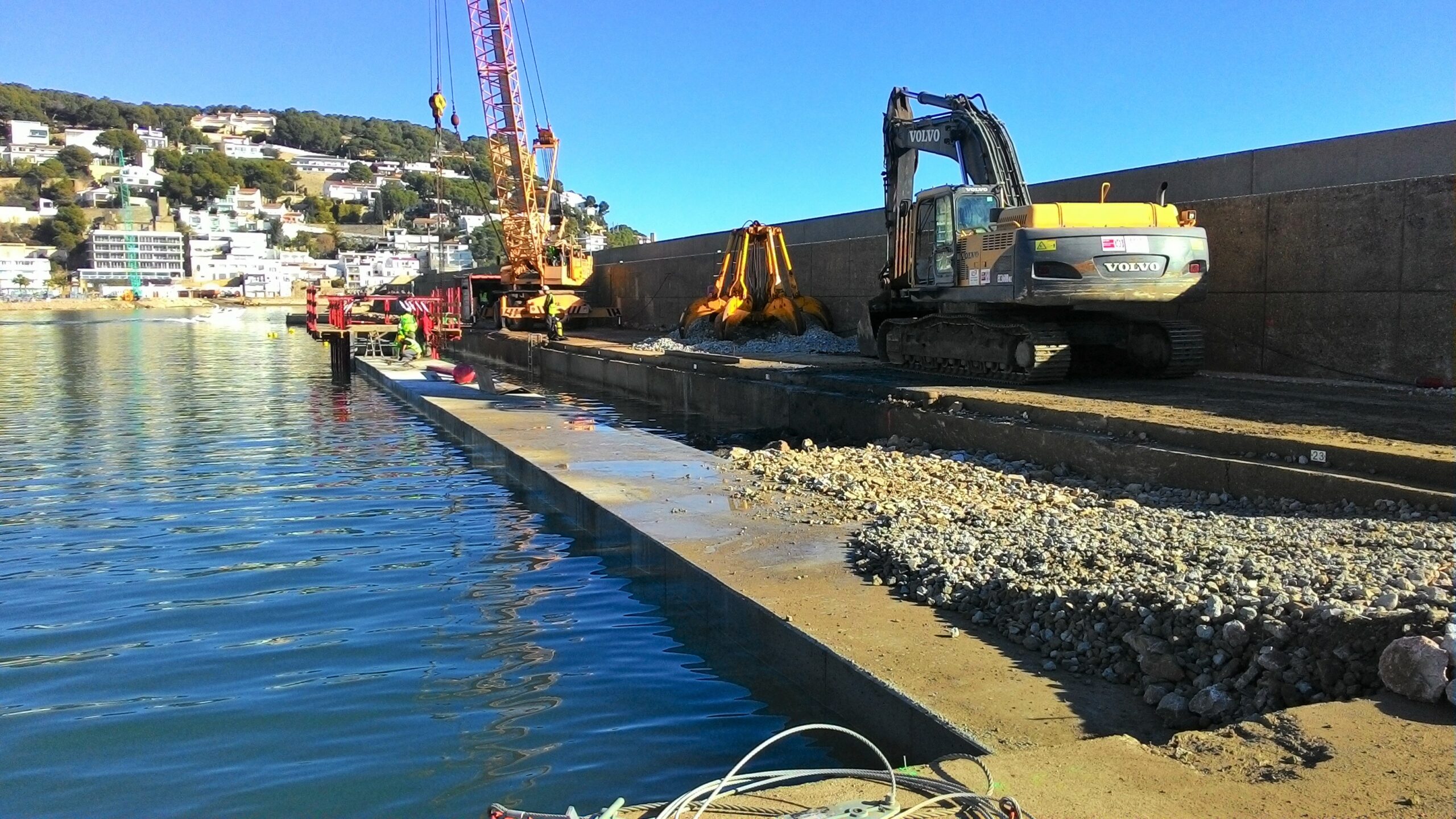

- Es fan tres postes més de formigó de moll vertical del Contradic de Garbí
- Els submarinistes, al mateix temps van avançant amb l’anivellament de la banqueta on es recolza el moll vertical de formigó del contradic de Garbí
- S’aprofita la parada de Nadal per ampliar la bassa de vessament provisional del material de dragatge a la platja gran
- Al moll central, es comença el dragatge de material a la zona somer i, a finals de setmana, s’inicia el reblert amb escullera sense classificar per realitzar la banqueta de les piles del moll de claraboies
- S’executen unes rampes d’accés a la platgeta amb material de l’aplec i es senyalitza la zona amb tanca Rivisa per emprendre les feines al Dic de Llevant
- Molt probablement, els submarinistes treballaran durant tot el cap de setmana reparant zones del moll existent del Contradic de Garbí
