A continuació es detalla el resum d’aquesta setmana primaveral:
- A la prolongació del martell del contradic, es realitza el reblert de la banqueta i es formigona la primera posta del costat Nord-Sud
- Al moll del contradic, les feines de micropilotatge estan acabant i s’avança amb el recrescut del muret sobre el nou moll vertical de gravetat

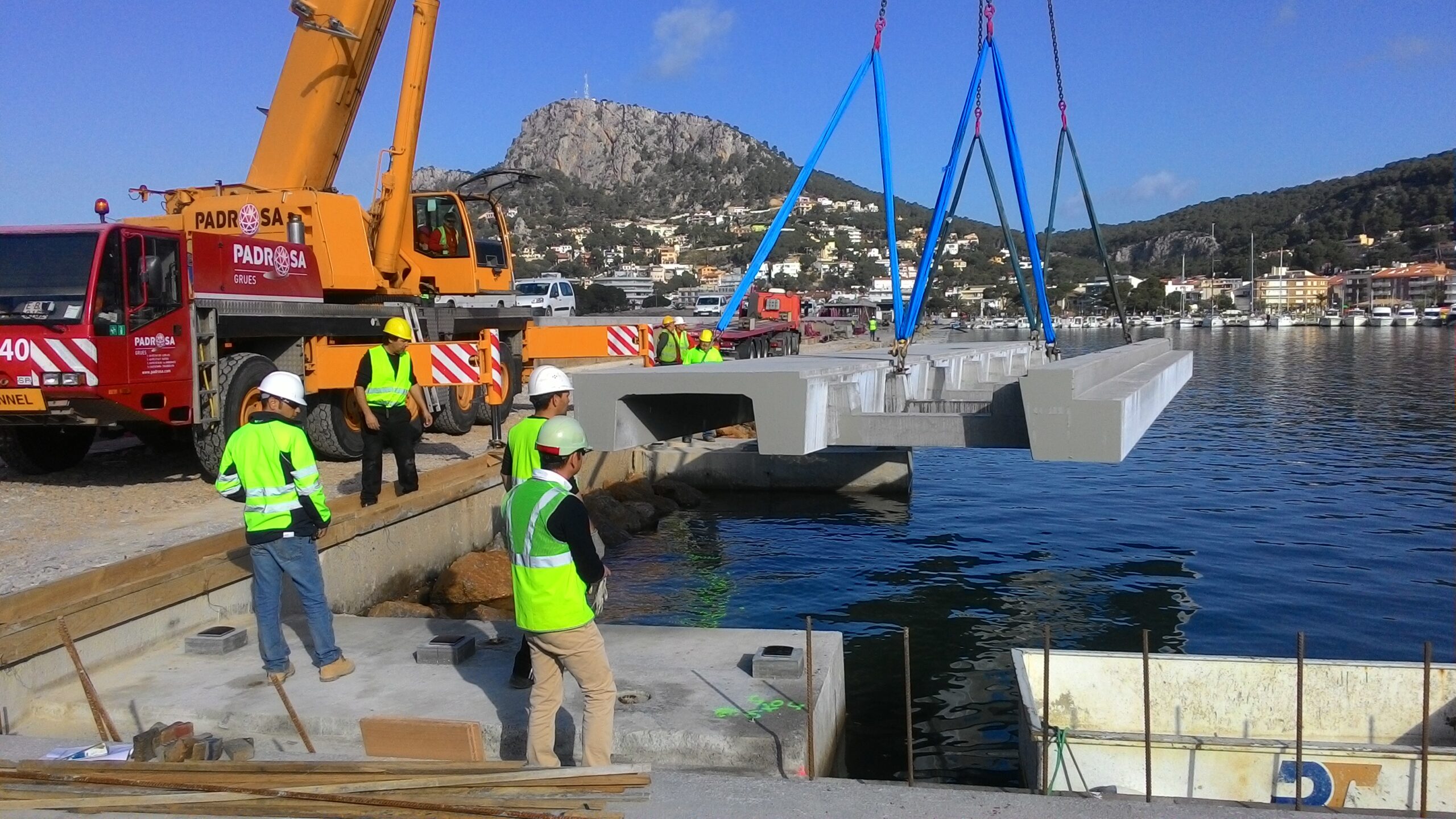

- Al moll del dic de Garbí, a principis de setmana, es van col·locar les primeres peces prefabricades d’Arumí que conformen el moll de claraboies
- A l’esplanada del dic Garbí es continua realitzant el prisma de serveis
- S’executa la coberta de l’edifici de serveis del CNE i es comencen a realitzar les parets de tancament

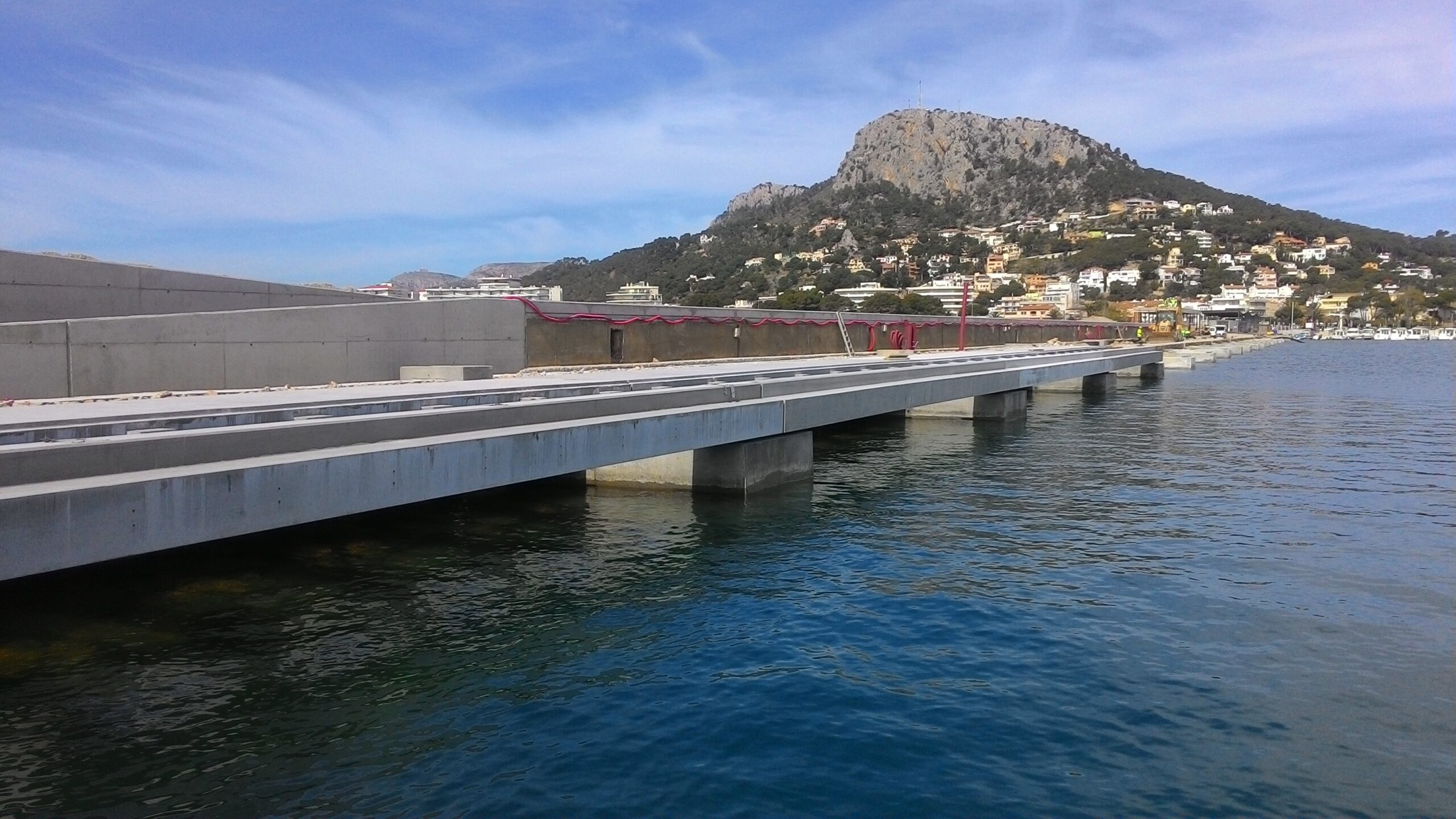

- Al moll central, es formigonen més piles del moll de claraboies i el moll vertical de connexió amb el moll existent
- Al dic de Llevant, la giratòria de 40 T continua col·locant l’escullera de 6-8 T de protecció a la part emergida
- La bomba de succió aquesta setmana no ha avançat gaire degut al fort vent que ha bufat
